banner-regularizaciones
Hoy iniciamos una serie de artículos que pretenden ayudar a aquellos propietarios o interesados en realizar algún tramite municipal asociado a su vivienda o terreno, en las distintas comunas de la capital.
La intención es recopilar y entregar la información comuna por comuna relacionada a la ubicación de la Dirección de Obras (DOM), y la normativa asociada: Plan Regulador u Ordenanza Comunal.
Comenzamos entonces, partiendo desde el centro, las 3 primeras comunas:

Santiago_DOM I. MUNICIPALIDAD DE SANTIAGO

Ubicación DOM : Santo Domingo Nº916 Piso 5
Director : Miguel Saavedra
Normativa:
Plano ReguladorOrdenanza Local Junio 2008
Pagina Web : http://www.municipalidaddesantiago.cl/

Para consultas e ingreso de expedientes se debe acceder a la Ventanilla Única de Atención, ubicada en la misma dirección, en el entrepiso.



Provi DOMI. MUNICIPALIDAD DE PROVIDENCIA

Ubicación DOM : Santo Domingo Nº916 Piso 5
Director : Sergio Ventura B.
Normativa:
Plano ReguladorOrdenanza Local 2007
Pagina Web : http://www.providencia.cl/



EstCentral DOM I. MUNICIPALIDAD DE ESTACION CENTRAL

Ubicación DOM : Alameda 3920, 2º piso
Director : Marco Antonio Vidal
Normativa:
No hay información publicada.
Pagina Web : http://www.estacioncentral.cl/

LEY DEL MONO : cual es la vigencia?

jueves 7 de enero de 2010

banner-ley_mono
Uno de los puntos que están poco claros respecto a la denominada Ley del Mono 2008 o Ley 20.251 es la vigencia de sus beneficios relativos a la regularización de viviendas sociales, según lo hemos explicado anteriormente.

Considerando que esta es una ley con artículos de carácter transitorio, esta tiene una vigencia de 3 años que va desde que entra en vigencia la ley, es decir Marzo de 2008 hasta Marzo de 2011, y de 6 años para las viviendas emplazadas en zona de catástrofe.

Esto se señala en el primer párrafo del Articulo 1° de la Ley 20.251:

Artículo 1º.- Los propietarios de viviendas sociales, y de viviendas cuyo valor de tasación de la construcción no sea superior a 520 unidades de fomento,
calculado conforme a la tabla de costos unitarios por metro cuadrado de construcción del Ministerio de Vivienda y Urbanismo, emplazadas en áreas urbana o rural, con o sin permiso de edificación y que no cuenten con recepción final, podrán, dentro del plazo de tres años contado desde la publicación de esta ley, regularizar la situación del inmueble de acuerdo a las normas de edificación y al procedimiento simplificado que se señala en el presente artículo.

La fecha de publicación, señalado en el mismo texto es el 4 de Marzo de 2008, por lo tanto la Ley del Mono dura hasta el 4 de Marzo de 2011, para aquellas viviendas que se acojan al Articulo 1° señalado y al Articulo 2° citado a continuación:

Artículo 2º.- Los propietarios de viviendas sociales, emplazadas en áreas urbana o rural, podrán por una sola vez, dentro del plazo de tres años contado desde la publicación de esta ley, regularizar las ampliaciones de no más de 25 m2 que hubieren efectuado en dichas viviendas, de acuerdo a las normas de edificación y al procedimiento simplificado que se señala a continuación.

Respecto a las viviendas emplazadas en zona de catástrofe, el articulo 3° de la Ley señala lo siguiente:

Artículo 3º.- Lo dispuesto en el artículo 116 bis D) de la Ley General de Urbanismo y Construcciones, será aplicable a las zonas decretadas zona afectada por catástrofe, por un plazo de 6 años, aun cuando no se encuentren vigentes los respectivos decretos.

MURO CORTAFUEGOS

martes 22 de diciembre de 2009

conceptos_cortafuego

Un Muro Cortafuego es aquel elemento constructivo cuya función principal es la de retrasar la acción del fuego en caso de incendios y evitar que este se propague a construcciones vecinas. Este elemento es de carácter obligatorio en todas las construcciones y esta regulado por la Ordenanza General de Urbanismo y Construcción (OGUC).

De acuerdo a las características del edificio, la Resistencia al Fuego exigida para este elemento varia desde un mínimo de F-120 a un máximo de F-180. Esta denominación se refiere al tiempo expresado en minutos que el elemento constructivo, de acuerdo a sus componentes y materialidad puede estar expuesto a un fuego sin colapsar. Esto quiere  decir: un F-120 debe resistir 120 minutos o 2 horas en un incendio.

cortafuego1 copiaMuro Cortafuego.

De acuerdo a la Normativa, el Muro Cortafuego debe prolongarse 50 centímetros por sobre la cubierta más alta y 20 cms. hacia adelante de los techos saledizos o aleros.
El Art. 4.3.14 señala:

“En los muros cortafuego no podrán traspasarse elementos ni empotrarse materiales que rebajen su resistencia al fuego a un valor menor al exigido en la tabla del artículo 4.3.3, salvo en el caso de los ductos de instalaciones que deberán cumplir, a lo menos, con la mitad de la resistencia al fuego requerida para los elementos que traspasan.
En este tipo de muros sólo estará permitido abrir vanos para dar continuidad a circulaciones horizontales, siempre que en ellos se instale un sistema de cierre que asegure como mínimo una resistencia al fuego correspondiente a la clase F-60. El sistema de cierre deberá ser tal, que se cierre automáticamente en caso de incendio y que permita su fácil apertura en forma manual, debiendo volverse a cerrar en forma automática.
Cuando un ducto tuviere que atravesar un muro cortafuego, deberá contar con un sistema de cierre que impida la propagación del incendio a través de él, con accionamiento automático en caso de un siniestro.”

Este elemento debe estar presente en todas aquellas construcciones del tipo pareadas o adosadas al medianero y debe ser graficado en los planos que conformen el expediente de regularización.

CAMBIO DE PROFESIONALES o ARQUITECTO PATROCINANTE

miércoles 18 de noviembre de 2009

banner-regularizaciones

Una consulta frecuente en nuestro correo se refiere a la situación que se produce en el momento, generalmente, de retomar una tramitación o regularización que se haya realizado tiempo atrás con un arquitecto que ya no puede asumir dicha tarea. Esto, a raíz del fallecimiento del profesional, o quizás debido a algún abandono profesional por múltiples razones. Entonces el propietario, o interesado requiere que se cambie el profesional a cargo.

Esto se debe realizar en casos de tramites de Recepción Final o durante el transcurso de una Obra solamente, donde el arquitecto que obtuvo el Permiso de Edificación no pueda continuar con el proceso por los motivos citados.

¿Que hacer en este caso?
Se debe realizar un Cambio de Profesional, según lo estipulado en el articulo de la Ordenanza General de Urbanismo y Construcción. Para esto deben acudir a la Dirección de Obras respectiva, el Propietario o Representante Legal acompañado del Arquitecto que desiste y del Arquitecto que asume el patrocinio de la obra. Esto se realiza para declarar que el reemplazo se efectua en los terminos legales correspondientes y en conocimiento de todas las partes involucradas.
Existe, en algunas municipalidades un formulario relacionado, el cual no se incluye dentro de los Formularios Tipo entregados por el MINVU, por lo que el formato es libre, pero en el cual se deben incluir los siguiente puntos:

- Identificación de la Propiedad: calle, numero, numero de rol, etc.
- Antecedentes del Permiso de Edificación: tipo de permiso, numero, fecha, código y numero del expediente, superficie aprobada.
- Datos del Propietario o Representante Legal : Nombre, Domicilio, RUT, datos de contacto.
- Identificación del Profesional que desiste: Nombre, RUT, Firma, Numero de patente, Dirección, datos de contacto.
- Identificación del Profesional que asume.

A esto se debe adjuntar los siguientes documentos:

- Una carta de desistimiento del profesional saliente.
- Copia de Patente Profesional del profesional que asume.
- Acta de estado de avance de obra,
porcentaje por partidas, suscrito por ambos profesionales.
- Fotocopia del Libro de Obras, cuando corresponda.
- Boleta de Ingreso Municipal

Este tramite no tiene costo alguno asociado a derechos municipales.

En caso que se requiera realizar una ampliación o modificación de un proyecto que cuente con Recepción Final, no es necesario realizar este proceso, ya que una vez que la obra es recepcionada por la Dirección de Obras, esta se considera terminada.

banner-regularizaciones
Una situación desconocida por la mayoría de los propietarios es la que afecta a las piscinas ubicadas en una vivienda. Como dijimos anteriormente, no todas las construcciones o modificaciones realizadas en una vivienda o edificio requieren regularización o Permiso de Edificación.

En el caso de las piscinas, existen ciertos alcances que es bueno aclarar para que usted mantenga su vivienda regularizada de acuerdo a las exigencias incluidas en la normativa.
En primer lugar, no todas las piscinas requieren un  Permiso, solo aquellas que han sido excavadas en el terreno y se encuentran ubicadas a una distancia menor a 1,5 metros de distancia de los muros medianeros o de los deslindes con los vecinos.

Si usted posee una piscina que presente estas condiciones, entonces para solicitar el Permiso de Edificación de Obra Menor usted debe presentar en la respectiva Dirección de Obras los siguientes documentos:

- Solicitud de Permiso de Obra Menor [descargar]
- Planos de Arquitectura, Ubicación, Emplazamiento y Detalles Constructivos de la piscina.
- Especificaciones Técnicas
- Presupuesto de la Obra.

Una vez obtenido el Permiso de Edificación se debe tramitar la Recepción Final de la Obra Menor (como vimos anteriormente) instancia en la cual se realiza una visita a terreno por parte de los inspectores municipales a la vivienda para verificar la información entregada por el Propietario.

banner-regularizaciones

En el ultimo tiempo, las comunas del Gran Santiago han ido tomando estrictas medidas para controlar las construcciones que se realizan dentro de sus territorios, fiscalizando por ejemplo como lo han hecho en Lo Barnechea y La Reina, comparando fotos aéreas de hace 9 años con la situación actual y cursando notificaciones a los vecinos que no cumplan con el Articulo 1.4.1 de la Ordenanza General de Urbanismo y Construcción.   [ver noticia relacionada]

“La construcción de obras de urbanización o de edificación de cualquier naturaleza, sean urbanas o rurales, requerirán permiso de la Dirección de Obras Municipales, a petición del propietario, con las excepciones que señala esta Ordenanza.
El Director de Obras Municipales concederá el permiso de urbanización o edificación si los antecedentes acompañados cumplen con el Instrumento de Planificación Territorial y demás disposiciones de la Ley General de Urbanismo y Construcciones y la presente Ordenanza, previo pago de los derechos que procedan, sin perjuicio de las facilidades de pago contempladas en la citada Ley General.”

A modo de guía, aplicable a todas las comunas de la capital, les entregamos la siguiente pauta de pasos a seguir en caso de que se reciba una notificación municipal por incumplimiento del articulo señalado.

1. Dirigirse a la Dirección de Obras de la municipalidad respectiva y solicitar la revisión del expediente de la propiedad. Este es un documento publico que puede ser revisado por cualquier persona.
2. Verificar y comparar la superficie construida actualmente con la información señalada en los Planos y en el Permiso de Edificación asociado a la vivienda.

De esta revisión, se pueden dar dos situaciones, dependiendo si la información que contiene la carpeta es fiel a lo construido actualmente o si existen variaciones en cuanto a ampliaciones realizadas a la vivienda.

Si la vivienda actualmente concuerda con la información que existe en la municipalidad, es decir, no tiene ampliaciones, el Propietario deberá enviar una carta dirigida al Director de Obras declarando que la propiedad presenta tal condición, lo que se debe comprobar adjuntando una copia del Permiso de Edificación, de la Recepción Final y/o los planos.
En este caso, la propiedad será revisada por inspectores municipales a fin de verificar lo declarado por el propietario.

En caso de que la propiedad cuente con ampliaciones, debe proceder a iniciar los tramites de regularización, de acuerdo a los requisitos y antecedentes que hemos explicado anteriormente en los casos de Obra Menor (para construcciones menores a 100 m²) y Obra Nueva para obras superiores a esa superficie.
El plazo para regularizar las propiedades depende de las disposiciones de cada municipalidad, siendo en los casos que conocemos en Lo Barnechea de 90 dias y en La Reina de 30 días.

Para regularizar usted debe contar con los servicios de un Arquitecto, para lo cual desde ya le ofrecemos nuestra asesoría para ayudarlo a resolver esta situación. Para contactarse con nosotros puede seguir alguno de los medios detallados en este enlace.

FUSION DE TERRENOS

domingo 16 de agosto de 2009

conceptos_fusion

La Fusión de Terrenos es aquella gestión que se realiza para unir o fusionar en un único terreno dos o más predios vecinos y colindantes. Para esto, los terrenos involucrados deben estar suficientemente urbanizados de acuerdo a las exigencias de la normativa.
Si las Obras de Urbanización no poseen la recepción pertinente, entonces se debe realizar una Modificación al Proyecto de Loteo.

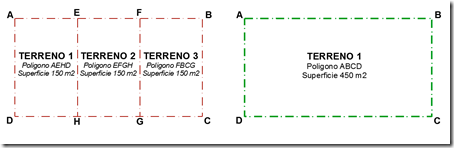

En el siguiente ejemplo tenemos 3 terrenos de 150 m2. los que fusionados conforman un terreno resultante de 450 m2. Como se aprecia en la imagen, las superficies de los 3 terrenos originales se suman, y el polígono resultante toma el nombre de uno de los polígonos originales.

fusionEjemplo Fusión de Terrenos.

Al igual que ocurre en las Subdivisiones, una vez aprobado el tramite de Fusión, esta no requiere ser recepcionada, teniendo la resolución efecto inmediato en el terreno, por lo que el nuevo lote resultante pueden ser traspasado al propietario definitivo una vez que se realiza la inscripción de la resolución de subdivisión en el Conservador de  Bienes Raíces.

Para solicitar la fusión de un terreno se debe presentar en la Dirección de Obras el Formulario 3.3 de Solicitud de aprobación de-subdivisión, fusión, urbanización, loteo, loteo con construcción simultánea. Este lo puedes descargar directamente aquí.

Los antecedentes necesarios para realizar la Fusión de Terrenos (así como para Subdivisión) son los siguientes:

- Planos del Conservador de Bienes Raíces de los terrenos involucrados.
- Certificado de Dominio Vigente otorgado por el Conservador de Bienes Raíces de cada uno de los terrenos.
- Certificado de Avalúo Fiscal Detallado vigente de cada Rol involucrado en la Fusión
- Certificado de Informaciones Previas de cada uno de los predios.
- Levantamiento Topográfico de los terrenos visado por un profesional competente, en caso que se necesite rectificar los deslindes existentes.
